KỸ THUẬT CÔNG TÁC TRÁT TƯỜNG PHẲNG TIÊU CHUẨN – XÂY DỰNG TÂN PHÁT

Trát tường là một công việc quan trọng trong quá trình xây dựng công trình, đòi hỏi kĩ thuật và kinh nghiệm. Lớp trát có tác dụng bảo vệ công trình trước các tác nhân bên ngoài của môi trường như mưa, gió… bảo vệ kết cấu bên trong, giảm bớt ảnh hưởng xấu của thời gian.

Ngoài ra, trát tường phẳng còn là một trong những yếu tố quyết định độ bền, tuổi thọ và an toàn của công trình trong quá trình sử dụng. Không chỉ dừng lại ở đó, trát tường phẳng còn đảm bảo tính thẩm mỹ cho ngôi nhà, làm bức tường được phẳng đẹp, vuông vức. Hôm nay Xây Dựng Tân Phát xin gửi đến các bạn các kỹ thuật trát tường gạch từ các bước chuẩn bị đến khi hoàn thiện một cách chi tiết nhất. Mời bạn cùng theo dõi bài viết.

Xây Dựng Tân Phát thi công xây dựng chuyên nghiệp, uy tín luôn đặt chữ tín lên hàng đầu

Các rủi ro từ việc Trát tường không đúng kỹ thuật

    • Tường không phẳng, không ke góc, không đảm bảo tính thẩm mỹ;
    • Tường bị nứt xé, nứt chân chim, nứt theo ống điện âm tường. Những vết nứt này mặc dù không ảnh hưởng đến quá trình chịu lực, nhưng lại làm mất đi tính thẩm mỹ của ngôi nhà
    • Tường bị nứt dọc theo dầm, cột bê tông, chỗ tiếp xúc giữa hai loại vật liệu khác nhau (bê tông và tường gạch)
    • Tường bị thấm nước mưa từ ngoài vào.
    • Ngoài ra việc trát tường không đảm bảo kỹ thuật còn ảnh hưởng đến công tác hoàn thiện sau của ngôi nhà như: ốp gạch không đều, khó ke góc gạch, tạo khe hở khi lắp đặt các sản phẩm nội thất…

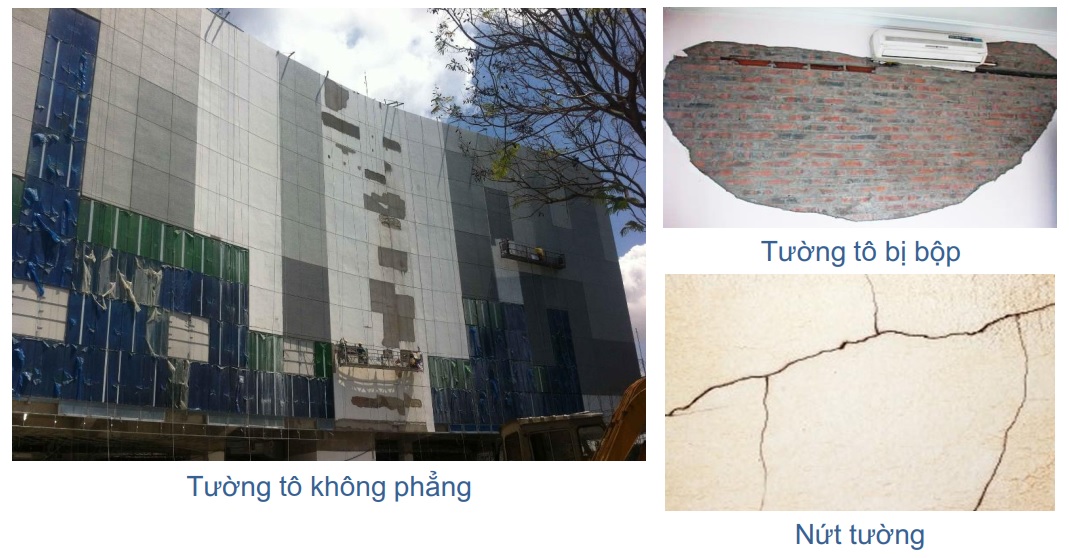

Rủi ro khi trát tường không đúng kĩ thuật

Hướng dẫn trát tường chi tiết – Các bước thực hiện

1. Chuẩn bị vật liệu

1.1. Cát xây

    • Có độ mịn tốt, đồng đều, được sàng lọc cẩn thận qua sàng cát chuyên dụng;
    • Cát sạch, tuyệt đối không lẫn tạp chất bùn sét.

>>> Mời quý vị : Tham khảo bảng giá xây nhà trọn gói tại Quảng Ninh

1.2. Vữa xây tường

Sử dụng xi măng portland còn trong thời hạn sử dụng và bảo quản trong kho bãi đùng tiêu chuẩn.

Cát trát cần được sang kỹ qua sàng lưới (1.5×1.5mm) như vậy mới loại bỏ được các tạp chất, rác, bùn, đất, để khi trát tường phẳng, không bị nứt bề mặt.

Nước sạch phải được lấy từ nguồn nước của khu vực.

Vữa trát cần đúng quy định, định mức trộn vữa trát mác 75 và tuân theo phương pháp trát tường phẳng, trộn vữa cần đúng quy định để độ bám dính chuẩn xác.

Cấp phối vữa phải được pha trộn thích hợp, tránh những trường hợp vữa non làm giảm độ liên kết hay vữa già gây lãng phí. Vữa trộn để xây nhà ở dân dụng thường sử dụng là mác vữa 75.

Cấp phối vật liệu cho 1m3 vữa xi măng cát mịn

Cát có mô đun độ lớn ML = 1,5 ÷ 2,0

Loại vữaMác vữaVật liệu dùng cho 1 m3 vữa
Xi măng (Kg)Cát mịn (m3)
Vữa xi măng cát mịn25124,011,16
50230,021,12
75320,031,09
100410,041,05

Nếu lấy thùng bê (thùng sơn nước 18l) làm đơn vị đo lường thì tỷ lệ pha trộn vữa như sau:

    • Đối với vữa mác 75kg/cm2 thì tỷ lệ phối trộn là 1 bao xi măng và 10 thùng cát.
    • Đối với vữa mác 100kg/cm2 thì tỷ lệ phối trộn là 1 bao xi măng và 8 thùng cát

>>> Mời quý vị xem thêm : Định mữa vữa xây, bảng cấp phối chi tiết nhất

3. Các kĩ thuật công tác Trát tường do Xây Dựng Tân Phát thực hiện

Trước khi tiến hành xây cần chuẩn bị mặt bằng sạch sẽ, ưu tiên làm các việc chuẩn bị trước như sau:

    • Cần dọn dẹp sạch sẽ mặt bằng để chuyển cát đến gần vị trí trát.
    • Tập kết vật tư cát cách vị trí trát từ 1,5 đến 2m

Phương pháp trát tường truyền thống

>>> Mời quý vị xem thêm :

 Tham khảo bảng giá xây nhà trọn gói tại Hạ Long Quảng Ninh

Mẫu thiết kế nhà đẹp nhiều phong cách khác nhau cho gia chủ lựa chọn

Bảng giá thiết kế nhà đẹp của Xây Dựng Tân Phát cập nhật thường xuyên

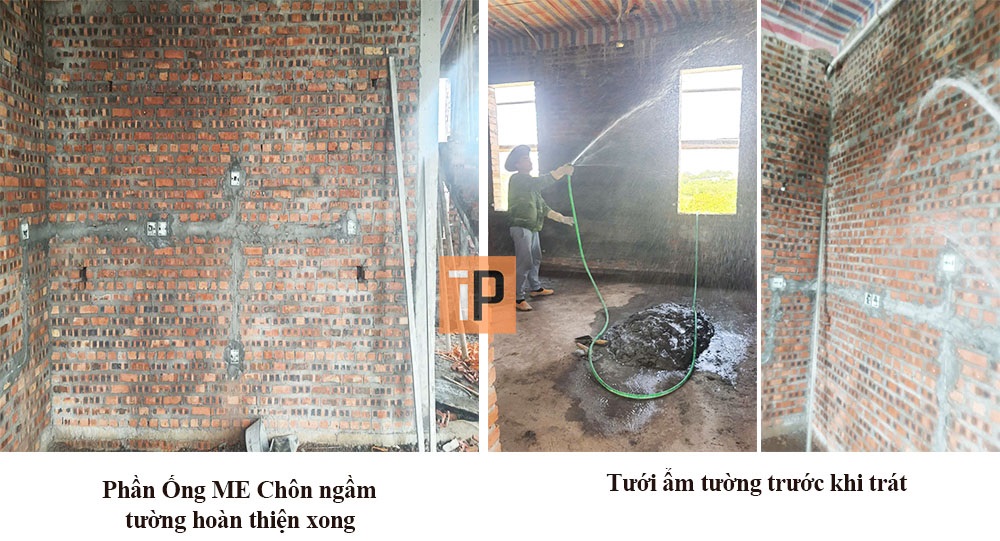

3.1. Chuẩn bị bề mặt tường trước khi trát tường

    • Kiểm tra vị trí tường xây, vệ sinh bề mặt, loại bỏ các bụi bẩn cũng như vữa xây dính trên tường gạch.
    • Kiểm tra các đường ống ME, ống ngầm điều hòa đã chôn vào tường chưa
    • Tưới ẩm tường gạch. Thông thường nếu thời tiết khô hanh có thể tiến hành tưới tường từ ngày hôm trước, hôm sau trước khi trát tưới đẫm tường một lần nữa. Việc tưới ẩm tường có tác dụng để tránh việc hút nước của vữa trát dẫn đến việc khô, nứt vữa trát.

Công tác chuẩn bị trước khi trát tường

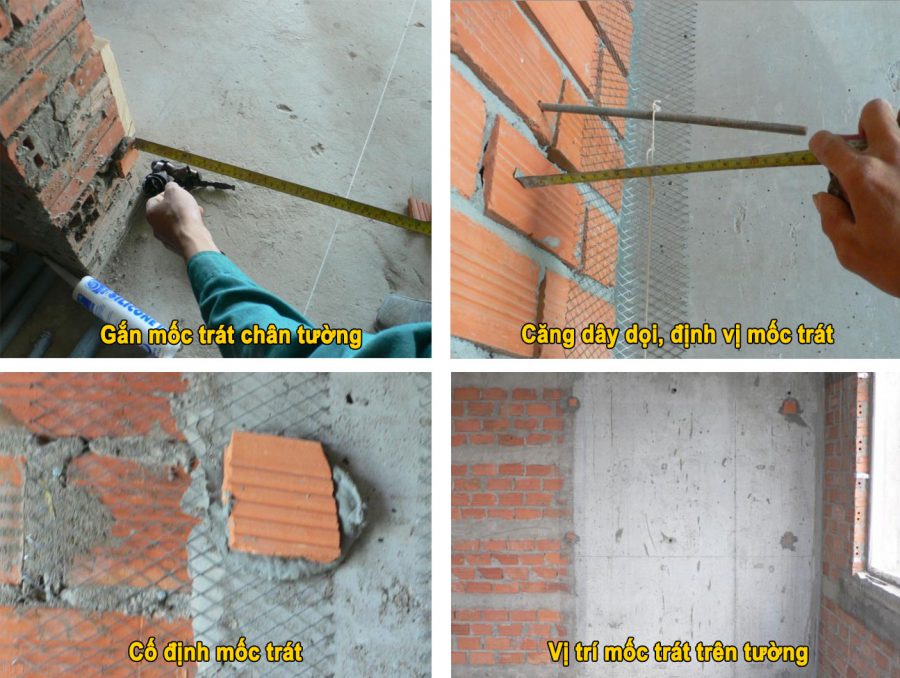

3.2. Ghém tường (làm mốc trát tường)

    • Dựa vào trục kiểm tra: vị trí tường, độ dày lớp vữa sẽ tô (theo thiết kế), người thợ gắn mốc trát dưới chân tường.
    • Thông thường lớp vữa trát tường dày 1,5cm đến 2cm

Biện pháp ghém tường làm mốc trát

  • Từ các mốc dưới chân tường dùng dây dọi hoặc máy Laser đặt các mốc ở trên cao. Mặt của mốc trát là mặt phẳng tường sẽ tô trát.
  • Các mốc trát được phân bố thành hàng trên tường, khoảng cách giữa các mốc trát thông thường từ 2-2.5m tùy vị trí.

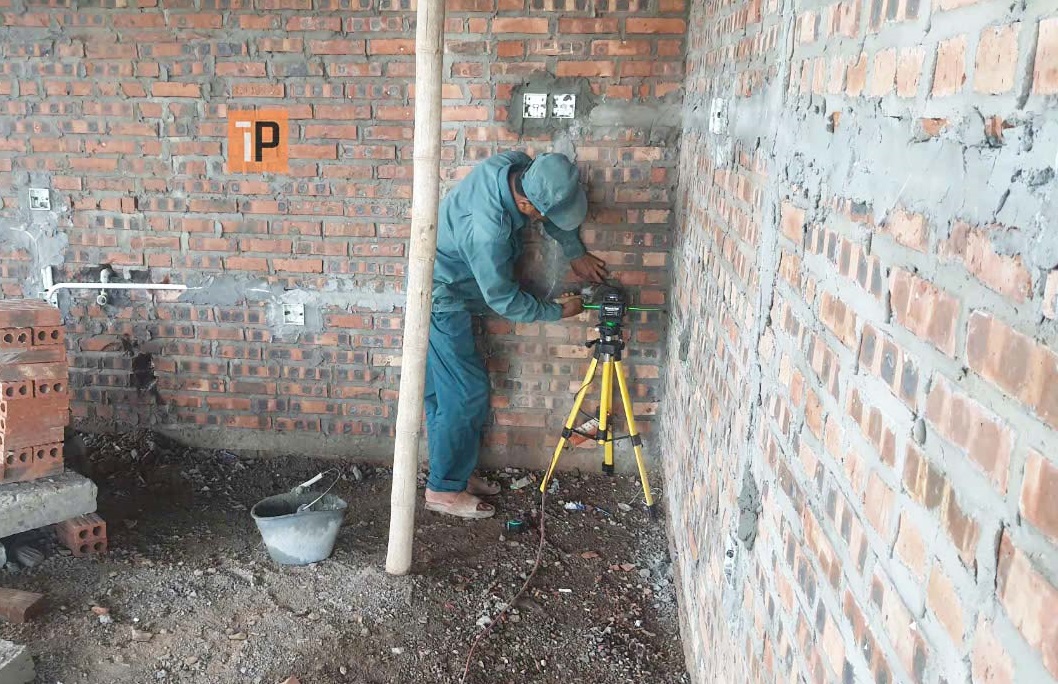

Sử dụng Laze ghém tường tăng độ chính xác

>>> Mời quý vị tham khảo bài viết : Dấu hiệu tường nhà bị thấm nguyên nhân và cách khắc phục

3.3. Kiểm tra dán lưới chống nứt tại các vị trí đi ống ME, lanh tô, trụ, dầm cầu thang

    • Dán lưới các vị trí đục đi ống ME, các vị trí tiếp xúc giữa hai loại vật liệu khác nhau như: giữa lanh tô & tường, giữa dầm cầu thang, dầm ô thông tầng & tường gạch xây sau;
    • Lưới chống nứt phải được đóng rộng tối thiểu 15cm sang mỗi bên mạch ghép hoặc tính từ tim của đường ống ME.
    • Tại các vị trí đặt đường ống âm tường ME cần đóng lưới bao quanh, như tủ điện, hộp điện kích thước lớn
    • Trước khi tô cần dùng hồ dầu quét các vị trí đóng lưới, trụ, dầm để vữa tô liên kết tốt hơn;

Việc đóng lưới rất quan trọng trước khi tiến hành trát tường

Quy cách đóng lưới trát tường chuẩn

3.4. Kỹ thuật trát tường

Phương pháp trát tường phẳng đơn giản nhưng đòi hỏi người thực hiện phải đủ khéo léo, tỉ mỉ, công nhân có kinh nghiệm nhiều năm, thực hiện nhiều công trình dự án thì phương pháp trát tường phẳng đối với họ rất đơn giản. Còn với “người mới”, cần chú ý nhiều chi tiết hơn để quá trình trát tường phẳng diễn ra nhanh chóng, hoàn thiện nhất.

Bề mặt tường phải được xoa bóng đẹp

Cách thức thực hiện tô trát tường đúng kĩ thuật do Xây Dựng Tân Phát thực hiện:
    • Lót bao hoặc bạt tại vị trí chân tường, chân giáo để thu  gom và tận dụng vữa rơi
    • Chuẩn bị hồ dầu để quét lên các vị trí lanh tô, dầm cần trát, cột bê tông, mối nối trát tường cũ.
    • Bề dày lớp tô theo tiêu chuẩn từ 15-15mm. Nếu bề dày tô quá dày thì phải trát thành nhiều lớp mỏng, trát lớp thứ nhất để khô xong mới trát lớp thứ 2;
    • Trát liên tục 1 lần xong một bức tường để tránh có giáp mí sau khi tô; Đối với trường hợp buộc phải chia làm 2 lần trát phải để mạch vữa hình răng cưa
    • Trát vữa lên tường, dùng thước nhuôm để gạt theo các vị trí ghém từ trước;

Quy trình trát tường đúng kĩ thuật do Xây Dựng Tân Phát thực hiện

    • Đợi tường se mặt, dùng xoa để tạo bề mặt và xoa chống nứt; Trát đến đâu xoa đến đó, không để sang buổi sau
    • Khi trát cạnh, góc vuông tường phải dùng thước ke góc để cặp kiểm tra cạnh trong quá trình trát và sau khi trát.
    • Dùng thước dài 2m, 3m kiểm tra độ thẳng của tường trong quá trình trát và sau khi trát;
    • Dùng chổi quét sạch cát trên tường và vệ sinh tường sau khi trát xong đã se mặt.
    • Tường trát xong sau 6h phải được tưới ẩm bảo dưỡng, việc tưới ẩm diễn ra liên tục trong 2-3 ngày sau đó.

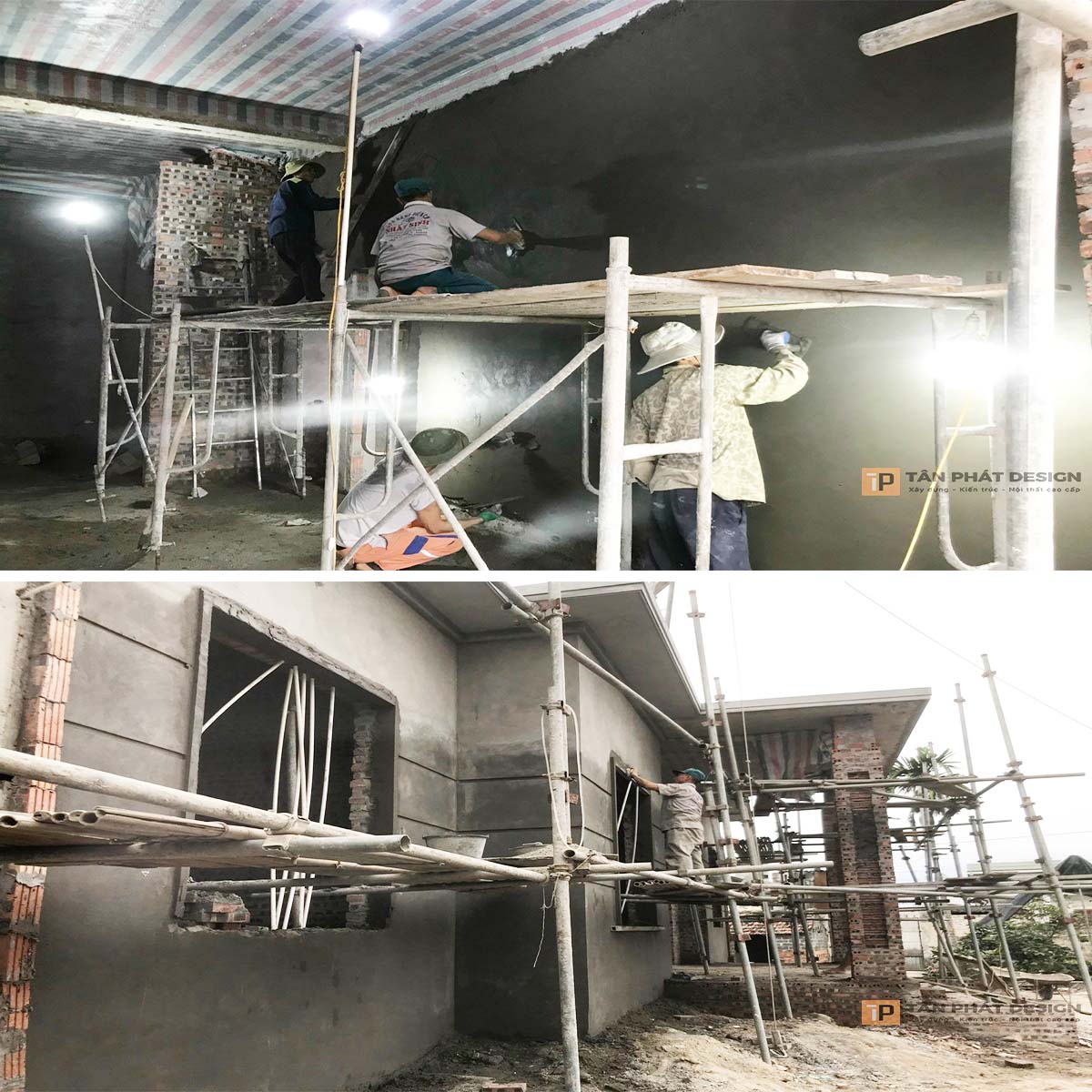

Xây Dựng Tân Phát trát tường luôn có đội thi công lành nghề, có trách nhiệm

>>> Mời quý vị xem thêm bài viết :

Tham khảo bảng giá xây nhà trọn gói tại Hải Phòng

Dịch vụ sửa chữa nhà trọn gói tại Hải Phòng Uy Tín Chất Lượng Chuyên Nghiệp

Báo giá xây nhà trọn gói phần thô tại Hải Phòng cập nhật thường xuyên

3.5. Hai biện pháp trát tường phổ biến hiện nay

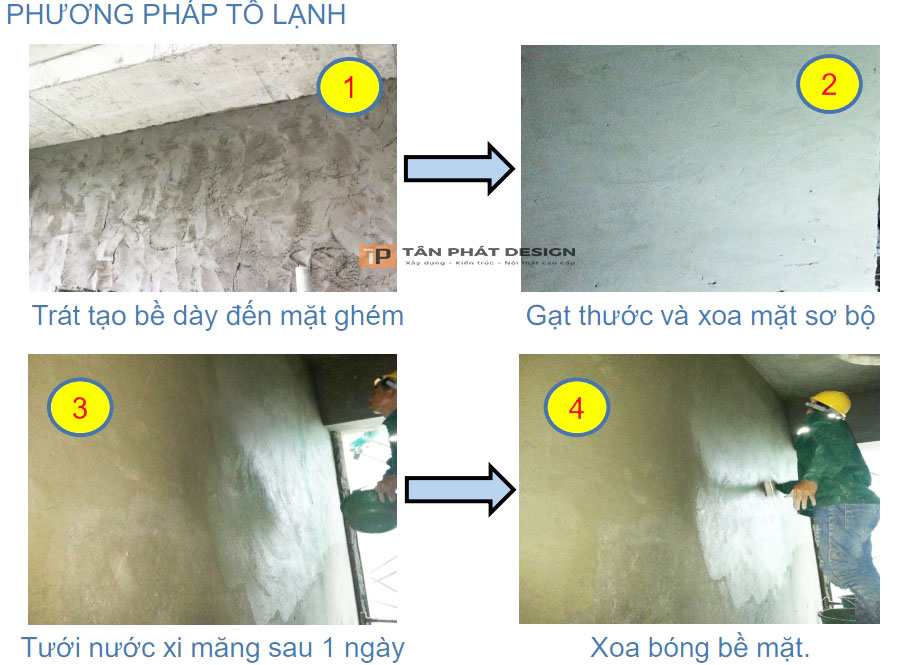

Phương pháp trát tường lạnh

Biện pháp trát tường lạnh bề mặt sẽ đẹp và bóng hơn

Phương pháp trát tường truyền thống 2 lớp

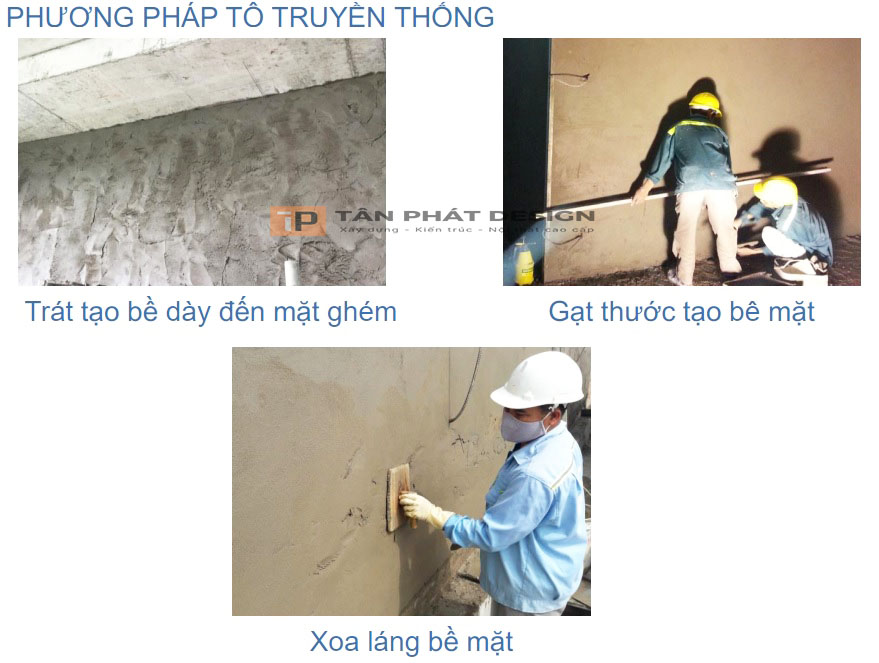

Phương pháp tô truyền thống là làm mặt luôn sau khi đã trát lớp 2

3.6. Các lưu ý kĩ thuật khác khi trát tường

    • Tại vị trí chân tường có ốp gạch chân thì sẽ không trát cao hơn mặt hoàn thiện lát gạch 200-300mm để sau khi hoàn thiện xong len chân gạch sẽ tiến hành trát vá sau
    • Tại các vị trí chân tường có khả năng tiếp xúc với nước như: nhà bếp, phòng WC…cần phải trát một lớp hồ dày khoảng 7mm và khi lớp hồ này khô cần tiến hành chống thấm cao hơn mặt sàn hoàn thiện từ 200-300mm trước khi tiến hành công tác tô tường hoàn thiện ít nhất 01 ngày.
    • Vị trí chân tường có khả năng tiếp xúc với nước như: sân thượng, hộp gen…cần chống thấm cao hơn mặt hoàn thiện tối thiểu 10cm trước khi tô ít nhất 01 ngày.
    • Trong quá trình trát liên tục cập thước kiểm tra kỹ mặt phẳng chân tường để sau khi ốp len chân tường đạt thẩm mỹ.

Vị trí len chân tường lát gạch cần để chừa lại để trát sau

3.7. Vệ sinh trát tường sau trát và tiến hành bảo dưỡng

Tiến hành bảo dưỡng tường sau 6 tiếng khi trát xong để tránh hiện tượng nứt do co ngót, tưới trong khoảng 2 ngày từ khi trát xong

Không va chạm vào vị trí mới trát.

Che mưa, nắng 2-3 ngày đầu để không ảnh hưởng tính thẩm mỹ của bề mặt trát

Bảo dưỡng tường sau khi trát xong từ 6 đến 8 tiếng

4. Các chỉ tiêu đánh giá Trát tường gạch đúng kỹ thuật

4.1. Chỉ tiêu về vật liệu

    • Cát xây phải đảm bảo đúng cát nước ngọt chuyên dùng cho xây trát, trước khi trộn phải sàng cát.
    • Vữa xây phải đảm bảo đúng mác (cấp phối ).
    • Xi măng đúng mác, ký hiệu.

4.2. Chỉ tiêu chất lượng trát tường đúng kỹ thuật

    • Phải đảm bảo chiều dày lớp trát tường chính xác theo thiết kế
    • Vữa trát bám chặt vào bề mặt tường xây, vách bê tông. Tường trát không bị bong bộp.
    • Bề mặt lớp vữa phẳng nhẵn. Độ sai lêch cho phép từ 1-1,5 mm.
    • Các cạnh, gờ, chỉ phải sắc, thẳng đứng, ngang bằng. Các góc phải vuông ke.
    • Chân tường trát phải thẳng, phẳng.
    • Mặt sàn nơi chân tường sạch sẽ, không dính vữa rơi vãi.

Lời Kết

Việc trát tường đúng kĩ thuật đóng vai trò quan trọng trong quá trình xây dựng công trình. Bằng cách tuân thủ các nguyên tắc và bước thực hiện chi tiết, chúng ta có thể tạo ra những bức trát tường chất lượng, đáp ứng yêu cầu về tính chính xác, độ bền và thẩm mỹ.

Qua bài viết kĩ thuật công tác trát tường, Xây Dựng Tân Phát hy vọng các bạn có thể tự mình trát hoặc có cách để kiểm soát trong quá trình thi công trát tường không chỉ đảm bảo tính chính xác và độ bền mà còn tạo nên nét đẹp và sự hoàn thiện cho công trình xây dựng.

>>> Mời quý vị xem thêm bài viết :

Các Mẫu nhà cấp 4 đẹp với nhiều phong cách làm hài lòng mọi gia chủ

5 Kinh nghiệm cải tạo nhà cũ quan trọng mà gia chủ nên chú ý

Công Ty Xây Dựng Tân Phát chuyên xây nhà trọn gói tại Hải Phòng, Quảng Ninh và Các tỉnh phía Bắc uy tín chuyên nghiệp
